Østergade
Find løbende opdateringer omkring renoveringen af Østergade i Ringkøbing på denne side.
Update d. 15. oktober 2015:
Renoveringen og forskønnelsen af Østergade forløber som planlagt, og vi tager nu fat på sidste del af projektet.
Mandag den 19. oktober 2015 påbegyndes den del af Etape 4, hvor krydset Nørregade og Østergade spærres. Dette betyder, at Østergade afspærres ud for Østergade nr. 9 ”Plesnerhus”, således at både etape 2-strækningen og etape 4-strækningen vil være spærret i den resterende tid af projektet, se kortet.
Det vil være muligt at køre ind i Østergade fra Algade, dog kun op til nr. 9. Herfra vil det være muligt at køre over til Mellemgade via parkeringspladsen.
Krydset Nørregade og Østergade vil være spærret indtil udgangen af uge 45. I uge 46 vil der også i perioder være spærret på grund af asfaltarbejder.
I perioden, hvor gaden er spærret, henvises til parkering på Nørredige eller andre offentlige parkeringsarealer.
Update d. 13. august 2015:
Sommerpausen i renoveringen og forskønnelsen af Østergade er forbi, og vi tager nu fat på fjerde og sidste etape af projektet.
Fredag den 14. august 2015 påbegyndes Etape 4 hvilket betyder, at Østergade afspærres ved Nørregade og Chr. Husteds Vej. Det vil ikke være muligt at køre ind i gade eller tilgå P-pladser i gårdene i perioden fra og med fredag i uge 33 og til og med uge 46.
Tidsplanen er revideret, og du kan finde den nederst på denne side.
Update d. 22. maj 2015:
Vi forventer at asfaltere hele etape 1 og 2 i uge 22, og hele arbejdet med etape 1 og 2 forventes færdigt i uge 23. Vi er færdige 3 uger før planlagt grundet en mild vinter og et godt samarbejde parterne imellem. Som konsekvens heraf arbejder vi på en fremrykning af etape 3 til start i uge 22 og færdiggørelse i uge 26, så der fortsat vil kunne åbnes for trafik gennem hele sommerferieperioden som tidligere udmeldt.

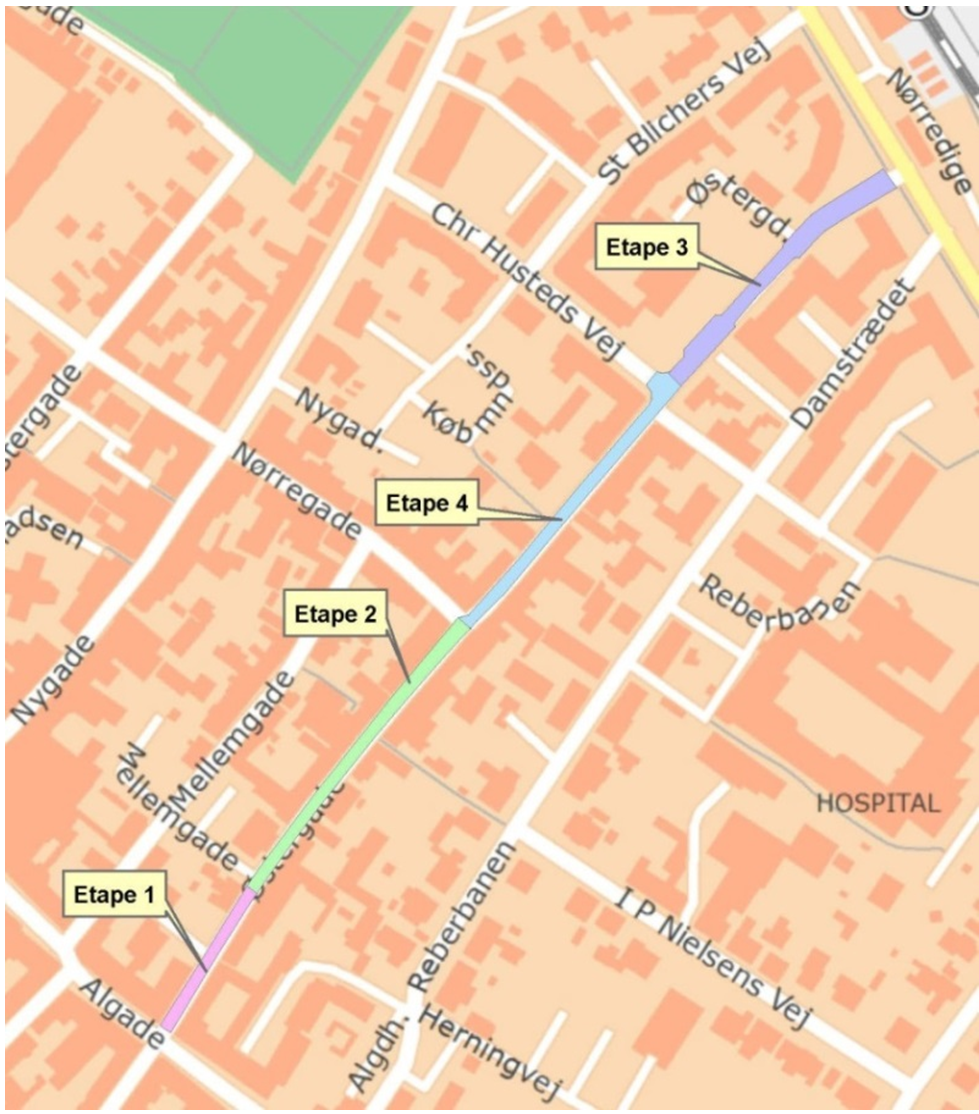

Etapekort:

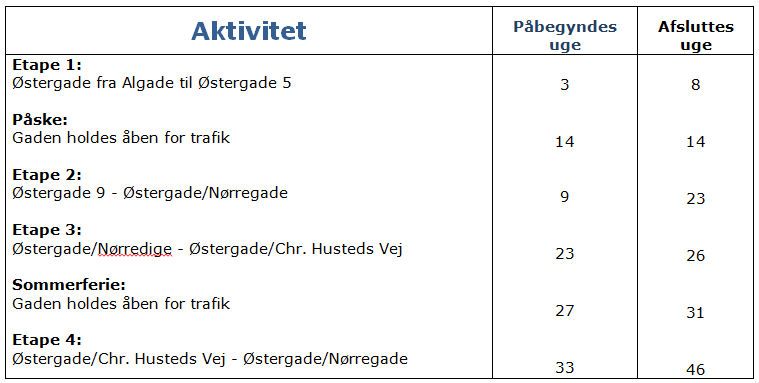

Tidsplan:
